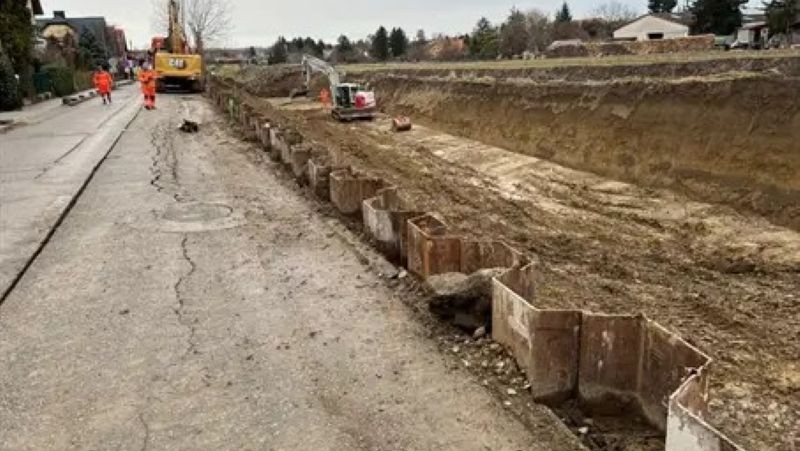

Die Planung für den Damm und die Brücken Hagenbach wurde von der ARGE im Dezember vorgestellt. Bauende ist der 29. Mai 2026. Weiters sind zusätzliche Retentionsflächen vorgesehen. Näheres im kommenden Amtsblatt. Foto: StAW
Folgender Bauzeitplan für die Arbeiten am Hagenbachdamm und den Brücken wurde im Zuge der Baubesprechung am 16. Dezember 2024 durch die ARGE vorgestellt:
ab 07.01.2025: Sperre linksufriger Dammkronenweg
ab 08.01.2025: Rodungsarbeiten Fluss-km 0,860 - 1,850
ab 08.01.2025: Baubeginn Bauabschnitt Fluss-km 0,860 - 1,850
ab 13.01.2025: Abtrag und Beginn Betonbauarbeiten (ÖBB Fußgeherbrücke)
ab 13.01.2025: Baubeginn Geschiebefangbecken / Brücke neu
ab 10.02.2025: Baubeginn Stützmauer Hauptstraße
ab 15.03.2025: Funktionsfähigkeit ÖBB Fußgeherbrücke neu
bis 28.03.2025: Funktionsfähigkeit Stützmauer Hauptstraße
bis 14.04.2025: Verlegung EVN Einbauten Grasweg abgeschlossen
ab 22.04.2025: Abtrag Aufhofbrücke
ab 16.05.2025: Funktionsfähigkeit Geschiebefangbecken / Brücke neu
ab 05.09.2025: Funktionsfähigkeit Auhofbrücke neu
27.02.2026: Funktionsfähigkeit Hochwasserschutz
29.05.2026: Pönalisiertes Bauende inkl. Straßeninstandsetzung.
